Les travaux routiers à Dzoumogné vont bon train

En juillet dernier, le pont Bailey situé à Dzoumogné était incendié. A la suite de cet événement qui a provoqué une fragilité de la structure du pont, un ouvrage provisoire a été installé. La fin des travaux au droit du pont approche et dans le même temps, le chantier de la déviation de Dzoumogné se poursuit. Tour d’horizon sur ces travaux.

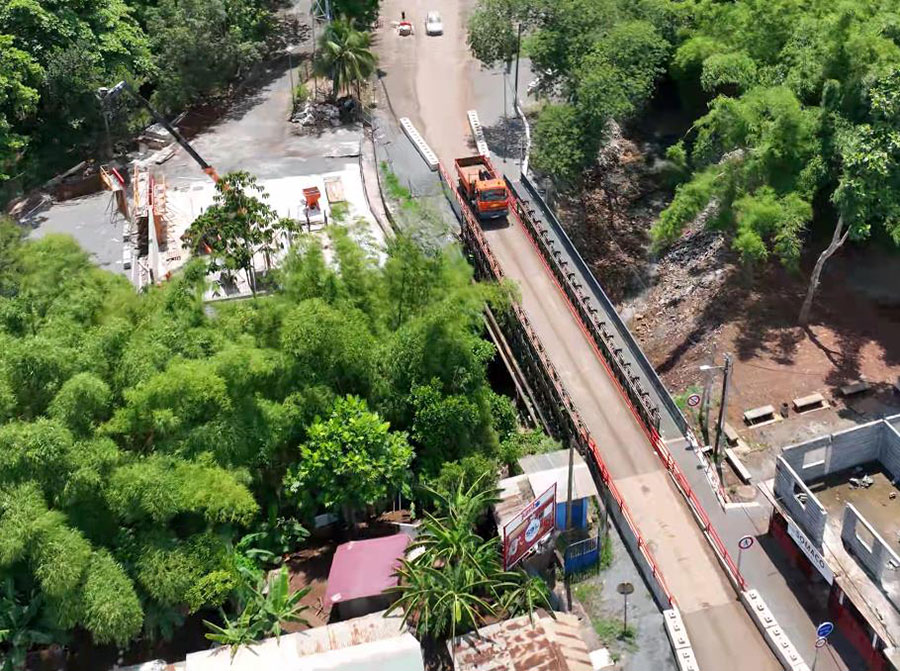

Le pont VMD (viaduc métallique démontable) permettant la circulation sur la RN1, dans la traversée du village de Dzoumogné, a été mis en service le 17 octobre dernier. Aussi, depuis le 24 octobre, les poids lourds allant jusqu’à 40 tonnes sont de nouveau autorisés à l’emprunter. Cette réouverture avait permis de rendre accessible le nord de l’île plus facilement, notamment pour les transporteurs de marchandises et les bus scolaires.

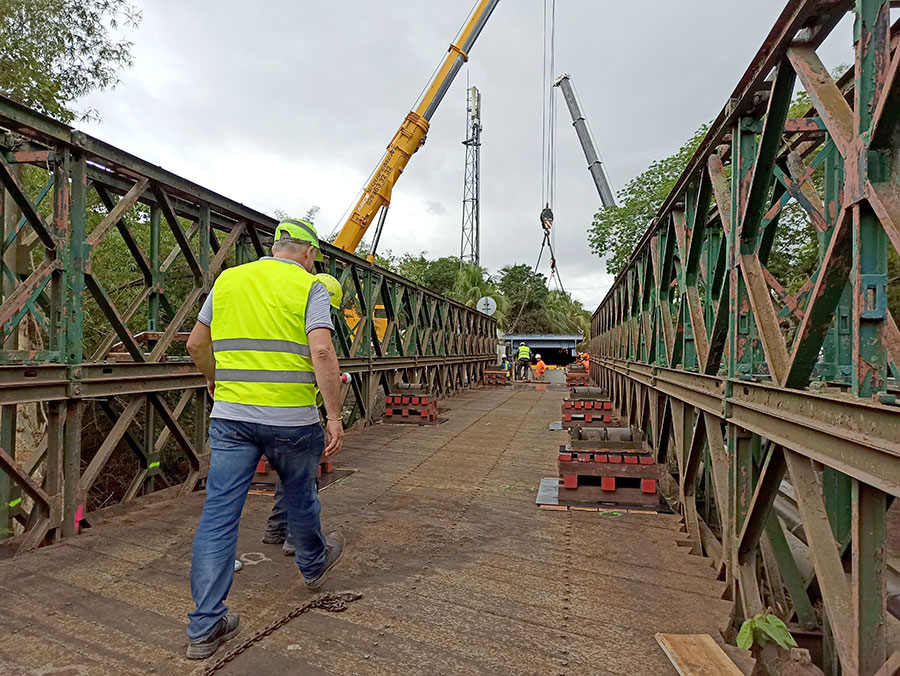

Les différentes phases de chantiers qui ont suivi ont permis de remettre les terrains en état conformément à leur destination d’origine. Deux passages à gué avaient été installés pour permettre la traversée de la rivière pour les piétons. « Nous avons supprimé ces passages à gué, afin de rendre l’écoulement naturel du cours d’eau, mais aussi en prévision de la saison des pluies avec potentiellement un gros débit dans la rivière », explique Christophe Trollé, adjoint au directeur de la direction de l’environnement de l’aménagement et du logement (Deal).

Afin de sécuriser le passage des piétons, une passerelle a été installée. D’ici fin décembre, des aménagements particuliers, rampes et gardes corps, viendront compléter ce nouveau passage. En tenant compte de la mobilité pendulaire et en vue de réguler le trafic, des feux provisoires ont été mis en place. Ils seront remplacés avant la fin du mois de décembre pour laisser place aux feux définitifs « intelligents » que les usagers de la route peuvent d’ores et déjà apercevoir de chaque côté du pont.

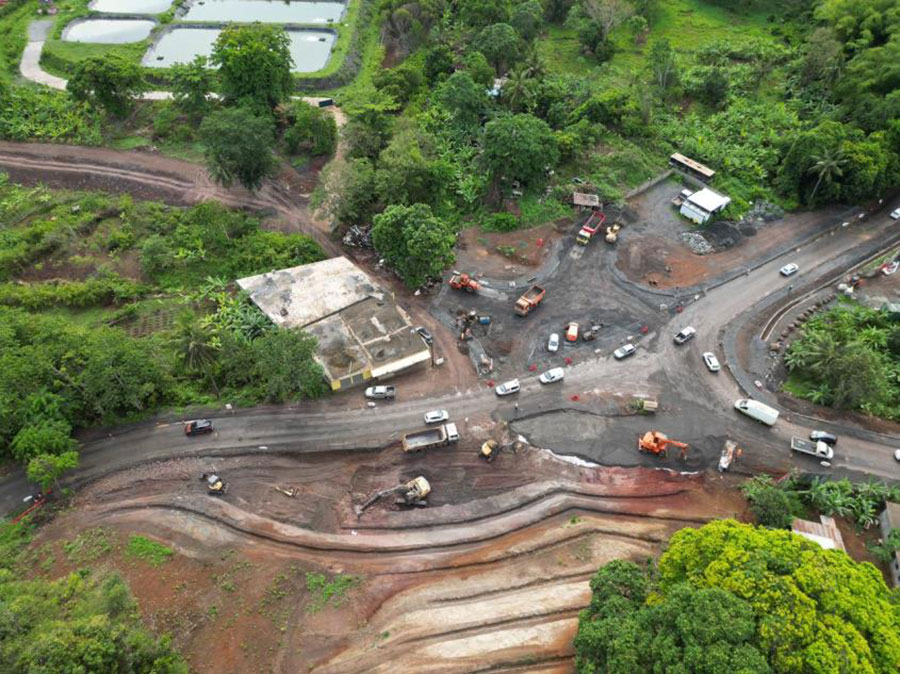

En simultané, les travaux du giratoire sud continuent

En parallèle à la fin des travaux au droit du pont, ceux de la déviation avancent. « Nous sommes en train de finaliser la réalisation du giratoire sud, qui correspond au croisement sud entre la route nationale et la route départementale. Ces travaux doivent se terminer courant janvier », déclare l’adjoint. Le tracé de la déviation mesurera « environ 350 mètres » et permettra de relier le giratoire sud à la route nationale située de l’autre côté du cours d’eau, au nord du village. « L’objectif visé est une finalisation des travaux de la déviation d’ici fin 2024 », assure-t-il.

A l’échéance de la mise en service de la déviation et de son nouveau pont, « l’ouvrage provisoire VMD sera démonté et sera installé à la place le pont définitif » avec deux voies de circulation, note Christophe Trollé. Actuellement en phase d’optimisation de planning, par la suite « des études vont être menées et vont débuter dès 2023, pour que dès la déviation terminée, les travaux du nouveau pont définitif puissent commencer », ajoute-t-il. La déviation est une solution annexe afin de réaliser les aménagements sur le pont Bailey librement, sans couper à nouveau la circulation à tous les véhicules. Le chantier du nouveau pont devrait débuter en 2025, pour une mise en service dans la même année.
